由我公司提供的单价百万元级别的日本索佳全站仪高精度测量全自动引导系统,在福建省首条曲线顶管全自动引导非开挖工程中成功应用,并取得历史性突破,该工程于近日成功贯通,全长5600米,贯通进接收井洞口误差仅为4.5cm.

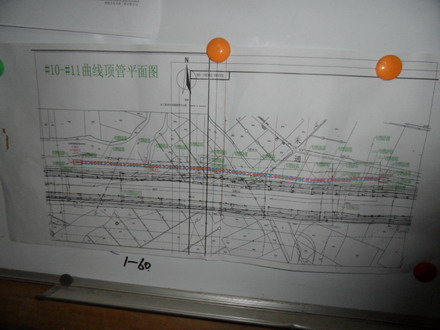

福州建新-先农220kV线路工程是福建省福州市2011年架空高压线缆化改造重点工程之一,缆化管道Φ3200mm是目前福建省内最大缆化管道,全长5600余米,敷设地段多种地层,地质条件复杂。该标段#10-#11顶管段424m(下水顶), #10工作井管顶覆土9.6m,#11接收井管顶覆土13.4m。由于场地和地质原因,水平曲线为“S”型,自#10工作井始发176m为直线,第一段曲线R=865m,第二段曲线段R=335m,穿越地层淤泥层约230m,全风化层约120m,中风化层约65m。为确保该段全省第一条、全国罕见的多曲线顶管段成功贯通,施工方:厦门某非开挖公司向我公司购进日本索佳全自动测量引导系统解决方案.
